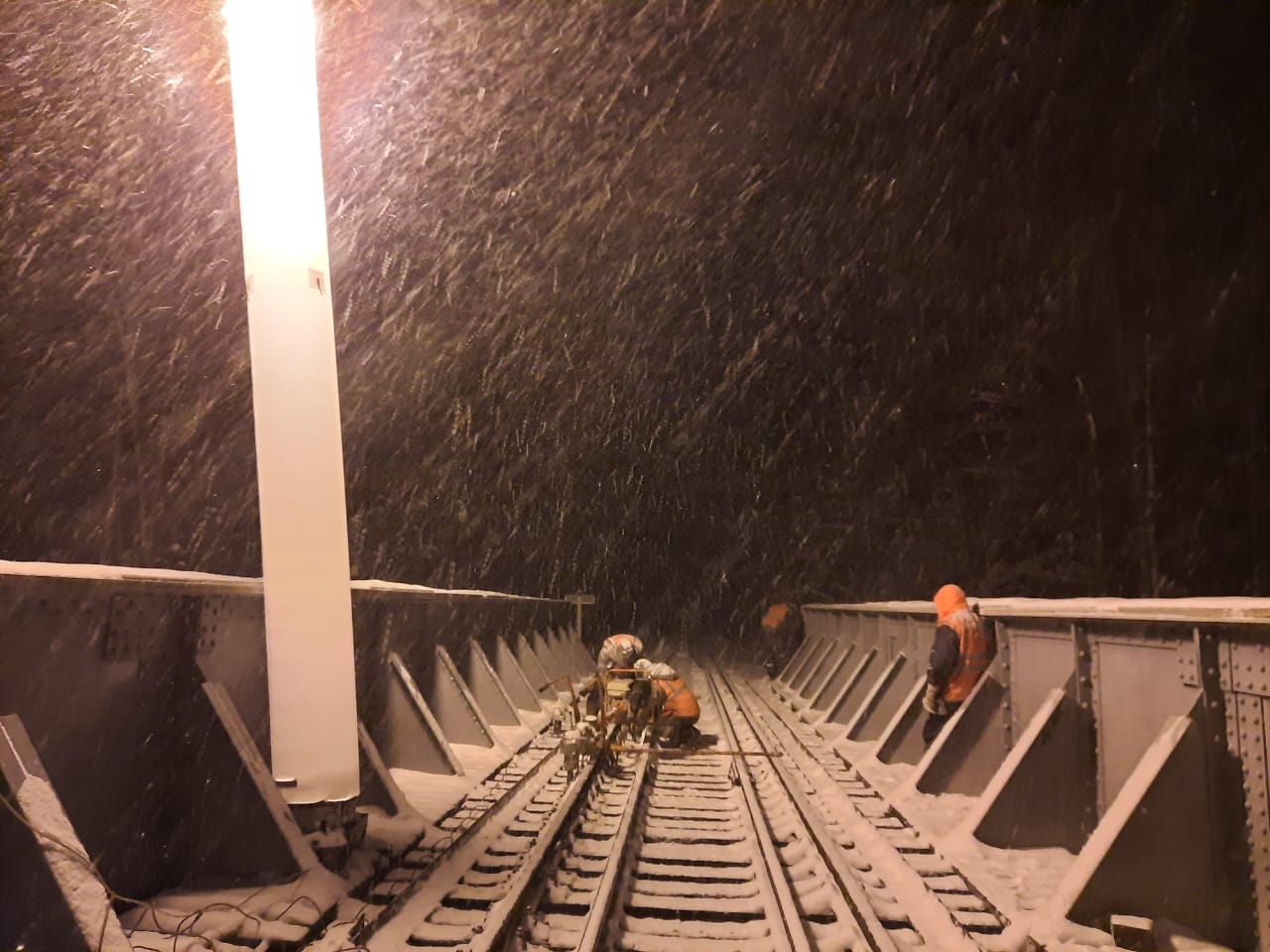

Произведена сплошная смена мостового бруса на мостах ст.Маткаселькя путь 11 на Рускеала, 522 км ст. Чална Онежская, 55 км перегон Кочкома Пертозеро.
Мост 75 км перегон Тегозеро – Колежма подрядчиком произведена окраска пролетного строения. Работы проведены для выведения из неудовлетворительного состояния по причине завышенной толщины балласта под шпалами на мосту. Для этого осуществлены демонтаж звена рельсошпальной решётки краном ПМС , вырезка щебеночного балласта экскаватором, поднятие пролетного строения домкратами КГПС , установка дополнительных подферменных блоков толщиной 40 см, ремонт гидроизоляции, засыпка щебнем, укладка звена РШР, выправка пути.
